Hopp til hovedinnhold

BirdLife Svalbard

Sluttrapport om oppgraderingen av LoFF-huset

Oppgradering av publikumsanlegget, LoFF-huset, © BirdLife Svalbard (LoFF)

Publisert 21.10.2024

SLUTTRAPPORT TIL SVALBARDS MILJØVERNFOND, Prosjekt 23/13



Historikk

Longyearbyen lokalstyre ga tillatelse til oppføring av observasjonshuset i desember 2007. Svalbard miljøvernfond bidro med økonomisk støtte til oppføringen av bygget i 2008, og bygget ble oppført våren 2009. Etter den tid har bygget og omgivelsene bli utbedret i flere trinn.

Byggesøknad og forløp knyttet til oppgradering
Det ble sendt byggesøknad til Lokalstyret den 3. april 2023. På dette tidspunkt skulle alle nødvendig dokumenter være til stede i byggesaken, med byggetegninger og underskrevne nabovarsel fra samtlige naboer mm. Det ble gjort forberedelser for oppstart av tiltaket med innkjøp av materialer og flybilletter i løpet av våren 2023. Den 13. juni 2023, ble man gjort oppmerksom på at byggesaken ikke kunne behandles før det forelå en avstandsbekreftelse fra to av naboene. Dette som følge at tiltaket ligger nærmere enn fire meter fra to av nabogrensene. Det medførte at oppføring av bua måtte utsettes, og det ble i stedet utført forberedende arbeid og oppgradering/utvidelse av platting rundt huset (jf. neste avsnitt). De manglende dokumenter på avstandserklæringene kom først på plass i saken våren 2024. Endelig godkjent byggesøknad ble mottatt 31. mai 2024. Tiltaket ble utført 28. juni til 3. juli 2024.

Utført arbeid 2023
Siden det ikke forelå byggetillatelse i 2023, ble oppføring av boden utsatt til sommer 2024. Dagene 12.-16. juli 2023 ble øvrig del av prosjektet gjennomført. Platting på bakkeplan rundt hele bygningen ble forsterket, utvidet og nytt og mer solid dekke ble lagt. Lager av fuglekasser og fangstruser mm., ble flyttet bort fra bygningen. Solcelleanlegg som betjener belysning i prosjektrom ble etablert. Ny benk ble oppført, samt at det ble oppført sikring mot sjøskrenten (jf. bilder fra 2023).

Materialer til den planlagte boden ble kjøpt inn, og ble lagret på tomta. Manglende byggevarer for fullføring av prosjektet i 2023 var dør, maling, skuer, lås og taug til sikring mot skrent.

Utført arbeid juli 2024
Bygging av boden og utvidelsen av plattingen ble utført dagene 28. juni til 3. juli. Det gjensto montering av lås-sylinder i dør, andrestrøk beis av hjørnelister, dør og vindski, samt oppføring av taug for å sikre mot skrenten på den nye delen av plattingen. Gjenstående arbeid blie utført tidlig i august 2024.



Georg Bangjord

På vegne av BirdLife Svalbard

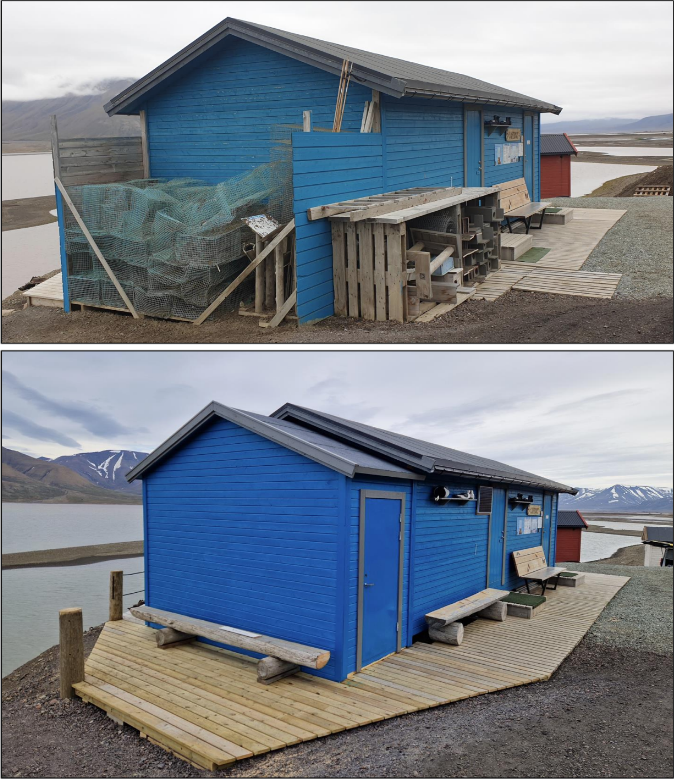

bilde

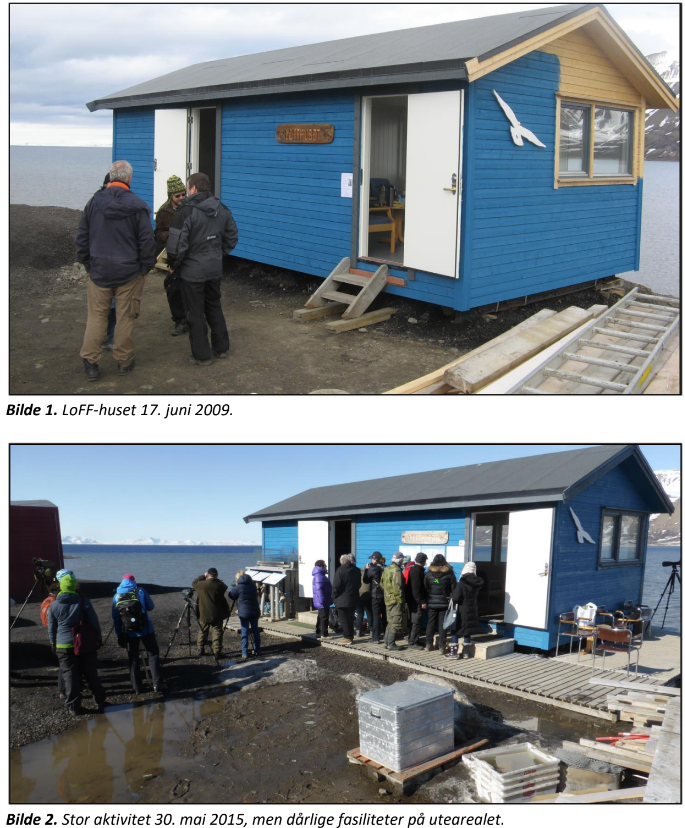

LoFF-huset sett fra nordvest før (2022) og etter oppgraderingen (2024)

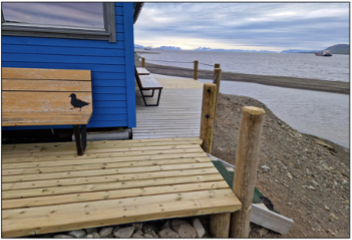

sikring
Sikring mot sjøen
LoFF-huset1
LoFF-huset

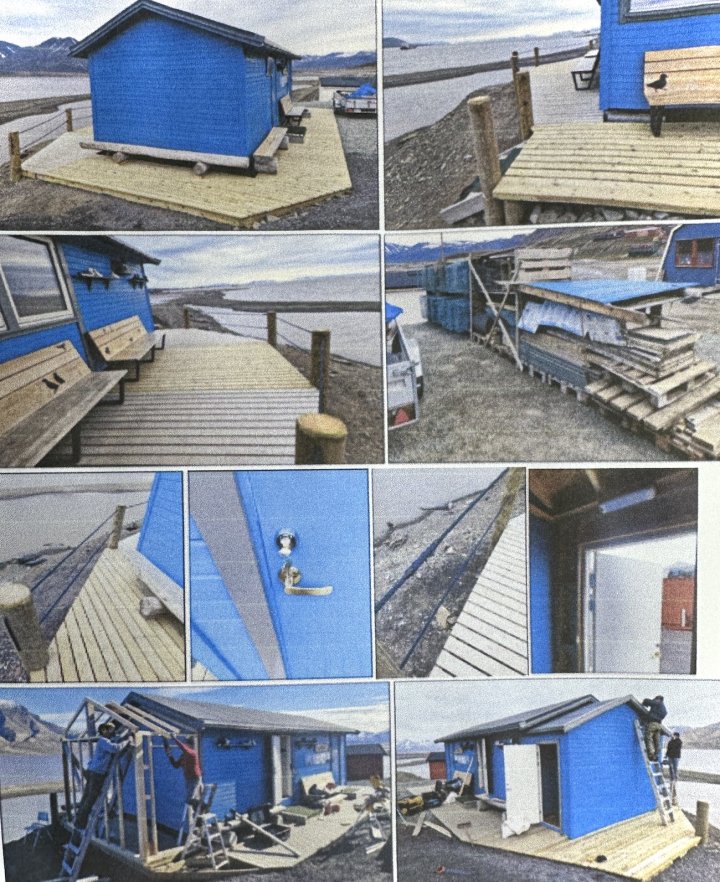

Bilde7
Diverse bilder av LoFF-huset med bygging og oppgradering

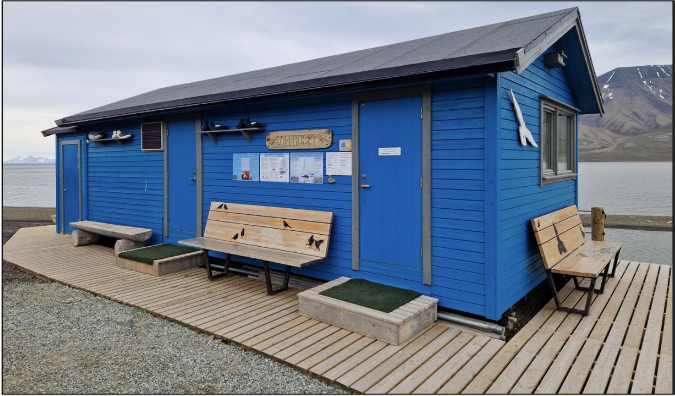

LoFF-huset
LoFF-huset 3. juli 2024
